Cuanto tiempo tarda en cargar un coche eléctrico

En un cargador ultrarrápido de 150 kW, un coche puede alcanzar el 80% en unos 20 minutos, mientras que una carga en AC de 7,4 kW suele exigir entre 6 y 10 horas. Para un hotel, un parking o una flota, sin embargo, el cuello de botella real suele ser la ocupación de la plaza y la tramitación legal, no los minutos que tarda la batería.

La mayoría de los consejos sobre cuánto tiempo tarda en cargar un coche eléctrico se quedan en una cifra aislada. Comparan potencias, prometen cargas rápidas y olvidan la pregunta que determina la rentabilidad del proyecto: ¿cuánto tiempo permanece ocupada la plaza y cuánto tarda la instalación en empezar a operar?

Un director de hotel necesita saber si el vehículo cargará durante la noche sin bloquear una plaza de alta rotación. Un gestor de flota debe calcular si la recarga encaja con los turnos, las rutas y la disponibilidad de los vehículos. Un operador de parking tiene que decidir cómo evitar que un coche permanezca conectado cuando ya no necesita energía.

España está ampliando con rapidez su infraestructura. La red pública pasó de 48.594 puntos operativos a 1 de octubre de 2025 a 53.072 al cierre de 2025, un crecimiento anual del 7,08%, según el balance sectorial recogido por Infobae. La misma evolución situó la red en 54.794 puntos a 1 de mayo de 2026 y 56.933 a 1 de julio de 2026, con un aumento del 13,86% respecto al cierre de 2025, según esa fuente.

Más cargadores no resuelven por sí solos una mala operación. La potencia, la batería, el estado de carga, la rotación y los permisos forman una sola decisión empresarial.

La verdadera pregunta sobre los tiempos de recarga

Obsesionarse con los minutos de carga suele llevar a comprar el hardware equivocado. Un hotel que instala cargadores rápidos para vehículos que permanecen toda la noche puede invertir más de lo necesario. Un parking urbano que coloca únicamente puntos lentos puede perder clientes porque cada plaza queda ocupada demasiado tiempo.

El conductor pregunta cuánto tarda. El operador debe preguntar cuánto tiempo necesita el vehículo, cuánto tiempo puede ocupar la plaza y qué tarifa hará que se retire cuando termine. Son tres variables distintas. Confundirlas genera colas, conflictos y una utilización deficiente de la infraestructura.

El tiempo técnico no es el tiempo operativo

Una carga rápida de 150 kW puede llevar un vehículo hasta el 80% en unos 20 minutos, pero eso no significa que la plaza quede libre en ese momento. El conductor puede tardar en volver, completar una gestión, mover el coche o dejarlo conectado durante horas. En un parking, el tiempo de ocupación puede superar ampliamente el tiempo necesario para transferir energía.

En el extremo contrario, una plaza de hotel puede estar ocupada durante la noche aunque la batería solo necesite parte de ese periodo. En ese caso, la carga lenta o semirrápida encaja mejor con la estancia y puede evitar una inversión innecesaria en alta potencia.

Regla operativa: diseña la potencia según el patrón de permanencia del vehículo, no según la cifra más llamativa del folleto del cargador.

La instalación de puntos de recarga para empresas debe empezar con una pregunta de uso. ¿El coche entra para una parada breve, una jornada laboral, una noche o un turno completo? La respuesta determina la potencia, el número de conectores, el sistema de acceso y las reglas de rotación.

La rentabilidad depende de la plaza

Una plaza bloqueada afecta a la capacidad comercial del negocio. En un hotel, puede impedir que otro huésped cargue. En una flota, puede retrasar la salida de un vehículo. En un parking, puede reducir la disponibilidad para usuarios que sí pagarían por una sesión de alta rotación.

Por eso, una estrategia profesional combina selección de potencia, control de acceso, tarifas y monitorización. Instalar más cargadores sin controlar estos elementos solo desplaza el problema. La recarga debe tratarse como una operación, no como una obra aislada.

Variables técnicas que determinan la velocidad de carga

La velocidad depende de tres factores principales: la potencia disponible, la capacidad de la batería y el estado de carga inicial. Una forma sencilla de entenderlo es imaginar un depósito de agua. La batería es el depósito, los kilovatios hora son la cantidad que puede contener y el cargador es la manguera. Una manguera más grande puede llenar antes el depósito, pero solo si la instalación y el vehículo admiten ese caudal.

La potencia se expresa en kilovatios, kW. La energía que recibe la batería se mide en kilovatios hora, kWh. No son lo mismo. El kW representa la velocidad de entrega, mientras que el kWh representa la cantidad de energía almacenada.

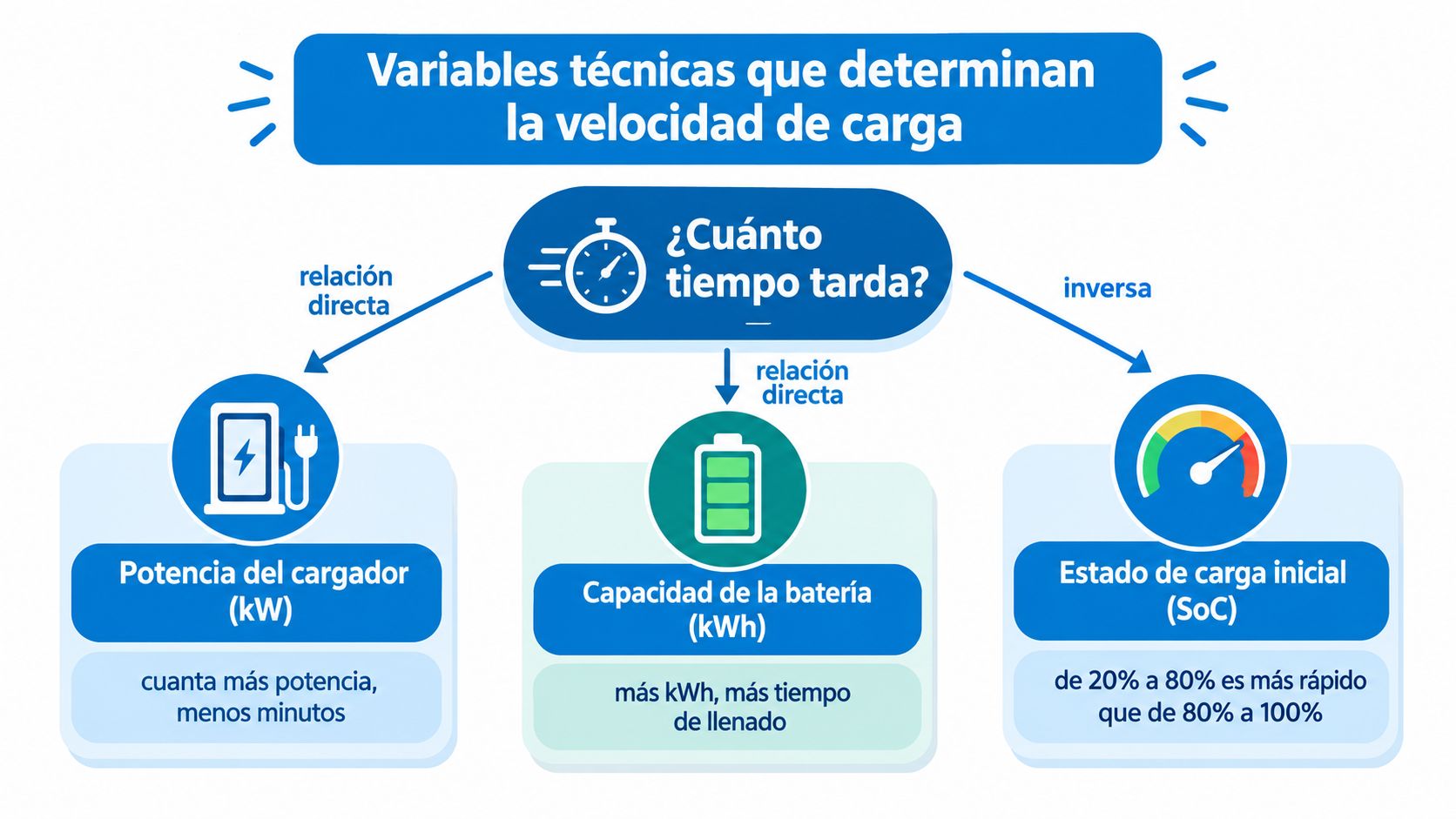

Infografía sobre las variables técnicas que determinan el tiempo necesario para cargar un vehículo eléctrico.

La potencia del cargador marca el techo

Un cargador de mayor potencia puede entregar energía más deprisa, pero la cifra del equipo no garantiza que el coche la acepte. El vehículo tiene un límite de carga en corriente alterna y otro en corriente continua. Si el coche solo admite una potencia inferior, el cargador no puede forzar una velocidad mayor.

La instalación eléctrica también puede limitar el resultado. El cuadro, la línea, las protecciones, la acometida y la potencia contratada deben soportar el diseño. La ITC-BT-52, aprobada mediante el Real Decreto 1053/2014 y publicada en el BOE, regula las instalaciones de recarga dentro del Reglamento Electrotécnico de Baja Tensión. Se aplica a instalaciones públicas y privadas, con independencia de quién sea el titular o el gestor.

Eso significa que no basta con elegir un cargador y conectarlo. La ingeniería debe comprobar la capacidad real del emplazamiento y definir protecciones, canalizaciones y distribución de cargas. Para comprender mejor la relación entre corriente y potencia, consulta esta guía sobre cómo convertir amperios a kW.

Batería y estado inicial cambian el resultado

Una batería con mayor capacidad necesita más energía para alcanzar el mismo nivel final. Un vehículo que empieza con un estado de carga bajo tardará más que otro que solo necesita recuperar una parte de su capacidad, aunque ambos estén conectados al mismo equipo.

El estado de carga inicial, conocido como SoC, indica cuánta batería queda. También importa el objetivo. Una sesión del 20% al 80% suele ser más rápida que completar del 80% al 100%, porque el sistema reduce la potencia al acercarse al límite para proteger la batería.

El gestor no debe prometer un tiempo único. Debe comunicar una horquilla y explicar las condiciones que la modifican. En una flota, además, conviene registrar el consumo y los horarios para programar la recarga cuando el vehículo esté estacionado y la potencia disponible se utilice de forma ordenada.

Tiempos reales de ocupación según el modelo de negocio

La potencia adecuada depende del tiempo que el vehículo permanece en el recinto. La recarga AC de 7,4 kW puede requerir entre 6 y 10 horas, según los datos sectoriales publicados por El País sobre los tiempos de carga en España. Es una solución razonable para un hotel, una oficina o una flota cuyos vehículos permanecen estacionados durante la noche o la jornada.

La corriente continua permite reducir la permanencia cuando el emplazamiento necesita rotación. Una potencia de 150 kW puede llevar el vehículo hasta el 80% en unos 20 minutos, pero el tiempo real de ocupación dependerá del retorno del conductor y de la política del operador. Los puntos de hasta 50 kW representan el 83% del total en España y pueden necesitar entre 80 minutos y 19 horas para una carga completa, según la misma fuente.

PotenciaTiempo estimado, 10% a 80%Caso de uso ideal
AC, 7,4 kWVarias horas, normalmente compatible con una estancia nocturna o una jornadaHoteles, oficinas y vehículos que permanecen estacionados
DC, hasta 50 kWDesde una permanencia prolongada hasta una sesión extensa, según el vehículoParkings de estancia media y flotas con pausas planificadas
DC, 150 kWUnos 20 minutos hasta el 80% en condiciones compatiblesAlta rotación, rutas interurbanas y paradas breves

Hotel, parking y flota no deben comprar lo mismo

Un hotel debe priorizar la comodidad del huésped y la disponibilidad durante la estancia. La carga AC suele ser suficiente si el coche permanece varias horas, y el operador puede reservar el servicio para clientes, incluirlo en la estancia o facturarlo por separado.

Un parking público necesita separar dos comportamientos. Los usuarios de larga estancia pueden utilizar AC, mientras que las plazas de alta rotación requieren DC. Mezclar ambos servicios sin señalización ni reglas claras produce una experiencia confusa.

La flota tiene otra prioridad: disponibilidad predecible. El gestor debe saber qué vehículo sale, con qué nivel de batería y a qué hora. La potencia máxima no siempre es la solución. Una estrategia de carga programada y reparto dinámico puede servir mejor que instalar equipos rápidos para todos los vehículos.

Decisión recomendada: asigna la potencia rápida a las plazas donde cada minuto adicional de ocupación tiene un coste comercial claro.

La cobertura territorial también condiciona la elección. En julio de 2025, el 54,5% de las ciudades españolas de 3.000 o más habitantes contaba con al menos un punto rápido de 50 kW o superior, y había más de 3.000 puntos ultrarrápidos de 150 kW o más en 399 municipios, según Expansión. La red crece, pero la potencia y la ubicación siguen determinando la experiencia.

El efecto del estado de carga y la curva de potencia

La carga no avanza a una velocidad constante. Al principio, el sistema puede aceptar mucha potencia. Cuando la batería se aproxima a niveles altos, el vehículo reduce la entrada para controlar la temperatura y proteger las celdas. Por eso, decir que un coche carga “en 20 minutos” solo es correcto bajo unas condiciones concretas, normalmente en un tramo parcial y con un vehículo compatible.

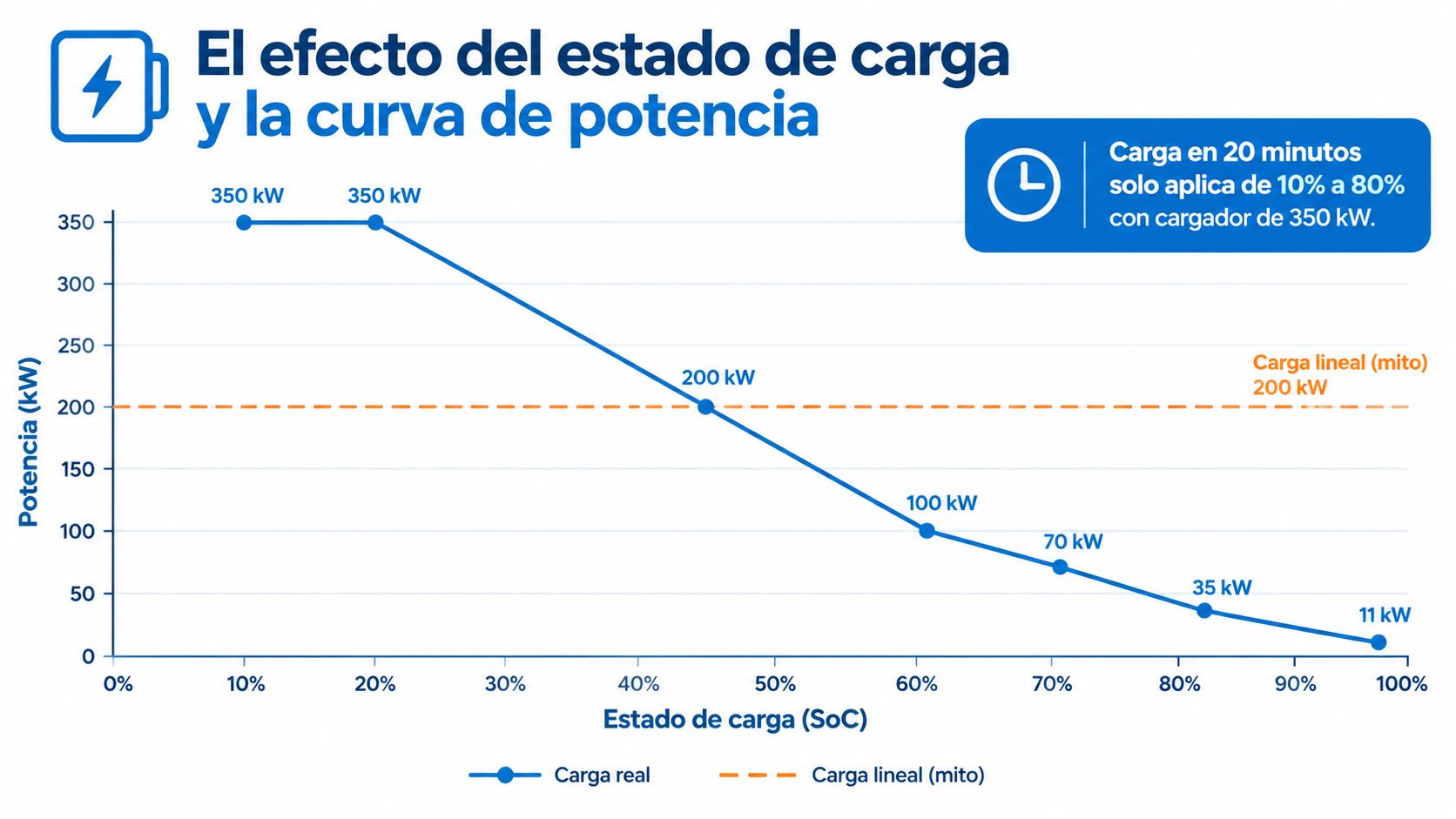

Gráfico que ilustra la curva de potencia de carga en vehículos eléctricos según el estado de carga.

Para el operador, esta curva no es una limitación que deba ocultar. Es una regla para diseñar la rotación. En un parking de alta demanda, el objetivo puede ser entregar energía suficiente para continuar el viaje, no mantener el vehículo conectado hasta completar el 100%.

Convierte la curva en una política de uso

Configura el servicio alrededor de cuatro decisiones sencillas:

  • Define el objetivo de carga: explica al usuario que alcanzar el 80% suele ser mucho más rápido que completar la batería.
  • Separa energía y ocupación: factura el consumo y, cuando proceda, aplica una tarifa por permanencia una vez finalizada la sesión.
  • Protege las horas punta: establece reglas específicas para cargadores rápidos cuando la demanda aumenta.
  • Avisa antes de liberar la plaza: utiliza notificaciones para informar de que el vehículo ya ha alcanzado el nivel previsto.

Las tarifas por ocupación deben comunicarse antes de iniciar la sesión. No sirven para castigar al conductor, sino para evitar que una plaza rápida se convierta en un aparcamiento gratuito. El sistema también debe distinguir entre una carga que sigue transfiriendo energía y un vehículo que permanece conectado después de alcanzar su objetivo.

Este control exige un CPMS, es decir, una plataforma que centraliza cargadores, usuarios, pagos, tarifas e incidencias. Sin esa capa de gestión, el operador acaba aplicando normas manuales difíciles de hacer cumplir.

Para profundizar en la relación entre potencia, batería y carga rápida, conviene revisar también la compatibilidad del vehículo. Un cargador potente no elimina la curva de carga ni convierte todas las sesiones en paradas breves.

El siguiente vídeo ayuda a visualizar por qué la potencia cambia durante una sesión:

El cuello de botella administrativo para activar la red

La obra física puede completarse en pocos días y, aun así, el proyecto tardar mucho en estar operativo. En España, varias fuentes sitúan el proceso administrativo completo de un punto público entre 20 y 30 meses, con casos de hasta tres años, por la combinación de permisos municipales, distribuidora e industria autonómica, según Motorpasión.

Ese es el plazo que debe utilizar un director para planificar el negocio. No el tiempo que tarda una cuadrilla en fijar un cargador a una pared.

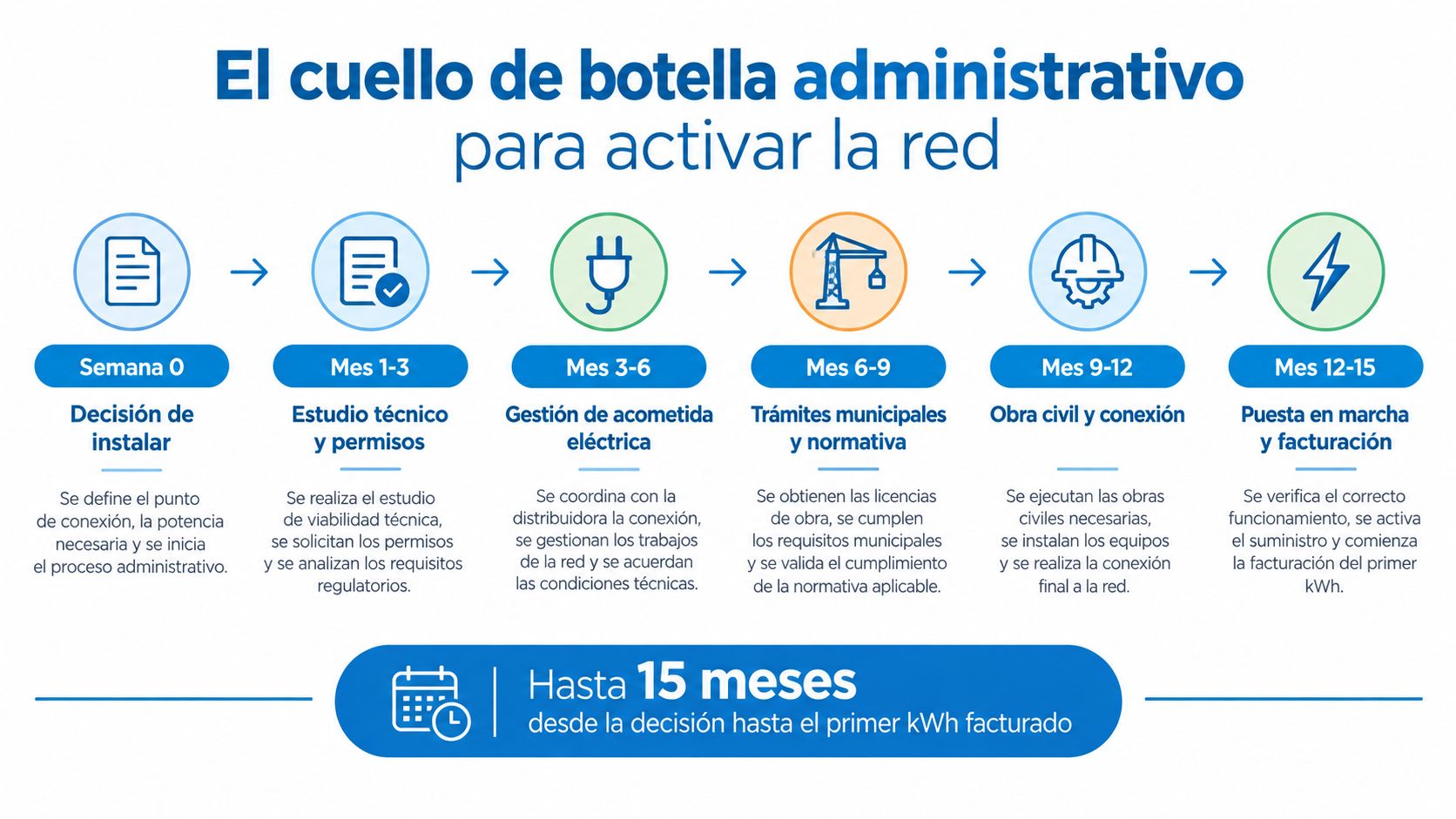

Infografía que muestra el proceso administrativo y los plazos de hasta 15 meses para conectar la red eléctrica.

La cronología que suele quedar fuera del presupuesto

Un hotel puede aprobar el proyecto, reservar una zona del parking y comprar equipos. Después descubre que la potencia disponible no permite el diseño inicial, que la distribuidora necesita estudiar la conexión o que el ayuntamiento exige documentación adicional. La instalación permanece parada mientras el negocio ya ha comunicado un servicio que todavía no puede ofrecer.

El proyecto debe avanzar en paralelo por varias vías:

  1. Estudio del emplazamiento: revisión del cuadro, líneas, protecciones, recorridos y potencia disponible.
  2. Diseño técnico: definición de cargadores, canalizaciones, obra civil, medición y reparto de carga.
  3. Tramitación eléctrica: coordinación con la distribuidora y preparación de la documentación industrial.
  4. Permisos locales: gestión de autorizaciones municipales y requisitos específicos del inmueble.
  5. Instalación y puesta en servicio: ejecución, pruebas, configuración del software y activación comercial.

La ITC-BT-52 condiciona el diseño desde el principio. Elegir primero el hardware y comprobar después la instalación eléctrica suele provocar cambios, sobrecostes y retrasos. También puede obligar a reducir la potencia o a rehacer canalizaciones.

Cómo evitar que la burocracia destruya el calendario

El contrato debe identificar quién prepara cada documento, quién habla con la distribuidora y quién responde a los requerimientos. Un integrador llave en mano debe entregar un calendario con dependencias, no una fecha optimista de instalación.

Para un hotel, la obra civil puede coordinarse con reformas o cierres parciales. Para una flota, la puesta en marcha debe alinearse con la llegada de los vehículos y la formación de los conductores. Para un parking, la señalización, el sistema de pago y la publicación de disponibilidad deben estar listos antes de abrir al público.

La red española está creciendo, pero los puntos fuera de servicio y las conexiones pendientes siguen afectando a la disponibilidad. El operador que planifica solo la compra del cargador está planificando una fracción del proyecto.

Gestión operativa y visibilidad en tiempo real

Cuando el cargador ya está instalado, el tiempo de inactividad se convierte en el nuevo riesgo. Un equipo puede tener alimentación eléctrica y seguir siendo inútil si no comunica su estado, no acepta pagos o aparece como disponible cuando está averiado.

OCPP permite que el cargador se comunique con la plataforma de gestión. En términos sencillos, es el idioma que conecta el equipo físico con el software. OCPI facilita el intercambio de información con plataformas externas, de modo que otros servicios puedan consultar ubicación, disponibilidad y condiciones de uso.

Un CPMS reúne esas funciones en un panel operativo. El gestor puede controlar accesos, configurar tarifas, revisar sesiones, detectar errores y distribuir la potencia entre vehículos. En una flota, también puede programar cargas y consultar el consumo. En un parking, puede combinar el pago de energía con la gestión de la permanencia.

La interoperabilidad importa especialmente cuando una empresa opera varios emplazamientos o utiliza equipos de Wallbox, Schneider, Alfen o Smappee. No conviene quedar atado a un único fabricante si el proyecto debe crecer, integrar plataformas de movilidad o centralizar informes.

El monitoreo en tiempo real de los cargadores permite actuar antes de que una incidencia se convierta en una plaza inutilizada. El sistema debe registrar desconexiones, errores de inicio, fallos de comunicación y sesiones anómalas, además de escalar los casos que requieren intervención física.

El Mapa REVE del MITECO, puesto en marcha en abril de 2025, ofrece información dinámica sobre características, disponibilidad y precio de más de 25.600 puntos de recarga pública, según la nota oficial del Ministerio. Para el operador, aparecer con datos incorrectos tiene un coste comercial directo. Si el usuario ve un punto disponible, llega y lo encuentra fuera de servicio, la confianza desaparece.

La recomendación es clara: selecciona hardware compatible, exige un CPMS interoperable y define mantenimiento remoto y presencial antes de abrir el servicio. Evenergia puede encargarse del estudio de viabilidad, el diseño, la instalación, la gestión mediante software, la facturación, la monitorización y el mantenimiento de una red adaptada a hoteles, parkings, oficinas o flotas.

Publicado el

Escrito por Cristian Mejía Castellano, Account & Operations Manager en EVenergia.

Lo que hacemos sobre esto

Si has llegado hasta aquí buscando resolverlo, estas son las páginas que lo cuentan entero.

¿Lo estás valorando para una instalación real?

Revisamos la instalación eléctrica, el equipamiento y la operación, y decimos qué parte de lo que ya hay se puede conservar.
