Tipos de cargadores coche electrico: guía completa 2026

Un hotel puede instalar un cargador de mucha potencia pensando que así atraerá más conductores y descubrir después que casi nadie lo utiliza. Mientras tanto, el aparcamiento de al lado atiende a sus huéspedes con varios puntos de corriente alterna bien dimensionados y ocupados durante la noche. Al elegir tipos de cargadores para coche eléctrico, la pregunta útil no es cuál carga más rápido, sino qué combinación encaja con la estancia, la rotación y la instalación eléctrica.

Por qué importa saber qué tipo de cargador instalar

Un cargador rápido no convierte automáticamente un aparcamiento en un buen servicio de recarga. Si los vehículos permanecen estacionados durante horas, puede que una instalación de corriente alterna (CA) con varios puntos resulte más práctica y económica que concentrar la inversión en un único equipo de corriente continua (CC).

La decisión afecta al equipo, pero también al cuadro eléctrico, las protecciones, la obra y la potencia disponible. Cuanto más potente es la instalación, mayores pueden ser las exigencias eléctricas y de integración con la red. Por eso, elegir mirando solo los kilovatios nominales suele llevar a pagar por capacidad que el negocio no aprovecha. El IDAE explica los criterios técnicos y administrativos para infraestructuras de recarga.

Antes de pedir presupuestos, anota cuánto tiempo aparcan los vehículos, cuántos necesitan cargar a la vez y cuándo salen. Un hotel con plazas ocupadas durante la noche tiene un patrón distinto al de un aparcamiento de paso o una flota que debe salir junta por la mañana.

Criterio de diseño: pide que te comparen potencia por conector, potencia simultánea del emplazamiento y posibilidades de ampliación. No aceptes que la potencia nominal del cargador sea la única respuesta al dimensionamiento.

Con esa información podrás definir qué pedir, qué errores evitar y qué preguntas hacer al integrador antes de comprar.

Modos de carga del 1 al 4 explicados en español llano

Los modos de carga describen cómo se conectan el vehículo y la alimentación eléctrica, y qué controles incorpora el sistema. Para un responsable de instalaciones, la distinción sirve para entender qué solución está contratando, aunque no sustituye el análisis de potencia, conectores y normativa.

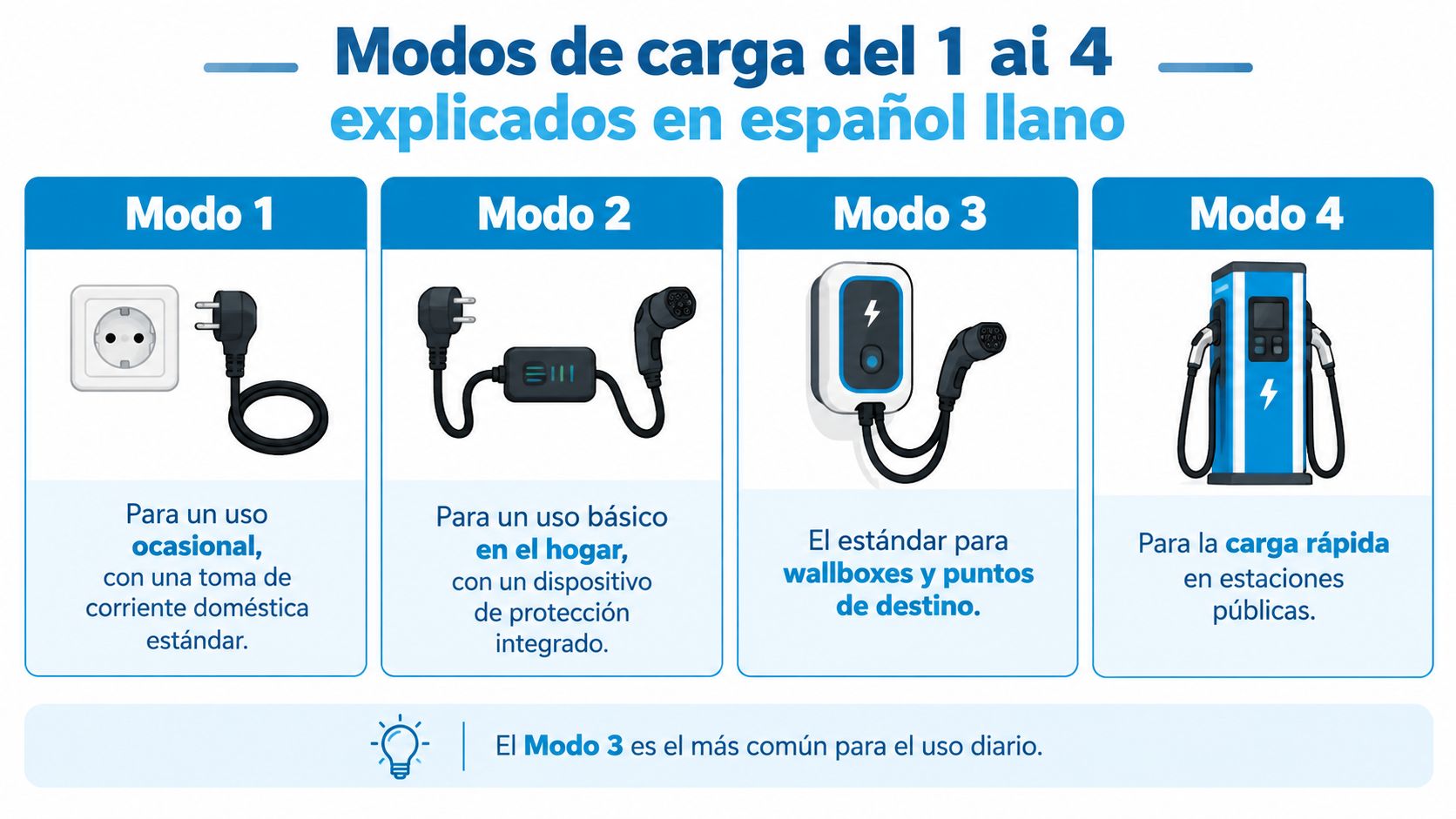

Infografía que explica los cuatro modos de carga para vehículos eléctricos, desde tomas domésticas hasta estaciones rápidas.

Modo 1

Es una conexión directa a una toma convencional, sin la comunicación y los controles propios de un punto de recarga moderno. Puede aparecer en usos muy puntuales, pero no es la opción que recomendaría para dar servicio habitual a clientes, empleados o una flota. La instalación debe ser adecuada para el uso previsto, no simplemente disponer de un enchufe.

Modo 2

También utiliza una toma convencional, pero incorpora un dispositivo de control y protección en el cable. Es una solución básica para una carga ocasional, no un sustituto de una infraestructura empresarial planificada.

Modo 3

Es la opción habitual para wallbox y puntos de destino en CA. El equipo de pared gestiona la conexión y la comunicación con el coche. Encaja en hoteles, oficinas y aparcamientos donde el vehículo puede permanecer estacionado mientras su conductor trabaja, duerme o visita el establecimiento.

Modo 4

Se utiliza en cargadores de CC, donde la conversión necesaria para cargar la batería se realiza en el propio equipo. Es la opción adecuada cuando la rotación y la necesidad de reducir la duración de la parada justifican una infraestructura de mayor potencia, como en ubicaciones de carretera.

En CA, el cargador embarcado del vehículo influye en la potencia que puede recibir. Por tanto, instalar un wallbox potente no garantiza que todos los coches aprovechen su capacidad.

Corriente alterna frente a corriente continua

La CA suele ser la decisión lógica cuando el coche permanece aparcado varias horas. Es habitual en hoteles, oficinas, comunidades y aparcamientos de destino. Para instalaciones subvencionables, el IDAE clasifica como convencional la carga de 7 a menos de 15 kW y como semirrápida la de 15 a menos de 40 kW; en CA semirrápida debe incorporarse al menos un conector Tipo 2 conforme a la norma aplicable. Las especificaciones del IDAE para infraestructura de recarga detallan esos criterios.

Un coche eléctrico cargándose en casa con un cargador de pared moderno en un entorno residencial soleado.

La CC cobra sentido cuando el vehículo debe volver a estar disponible pronto o el punto atiende una rotación elevada. En carretera, o en ciertos aparcamientos con usuarios de paso, un equipo de más potencia puede reducir el tiempo de parada. A cambio, el proyecto puede exigir más capacidad eléctrica, protecciones, espacio y obra.

No confundas “más rápido” con “más rentable”. Si los huéspedes dejan el coche aparcado durante la noche, una instalación con varios puntos de CA puede atender a más vehículos a lo largo de la estancia que un único cargador de CC. En cambio, si los coches entran y salen continuamente, los puntos lentos pueden crear esperas o no cubrir la necesidad operativa.

La elección también condiciona el coste de acometida y el reparto de inversión entre número de puntos y potencia por punto. Antes de comparar ofertas, define el uso previsto y pide al instalador que explique qué ampliaciones eléctricas requiere cada alternativa.

Clasificación IDAE de cargadores por potencia

Para comparar equipos en España, conviene partir de la clasificación por potencia que utiliza el IDAE en sus criterios para instalaciones subvencionables. La etiqueta comercial “rápido” no siempre basta: la categoría ayuda a concretar qué prestaciones se están comparando y para qué uso puede tener sentido cada tramo.

TramoPotenciaUso típicoConector
ConvencionalDe 7 a menos de 15 kWViviendas, hoteles y oficinas con estancias prolongadasTipo 2 en CA
SemirrápidaDe 15 a menos de 40 kWDestinos y aparcamientos con estancia mediaTipo 2 en CA; CCS Combo en CC
RápidaDe 40 a menos de 100 kWAparcamientos o ubicaciones con más rotaciónCCS Combo en CC
UltrarrápidaDesde 100 kWElectrolineras y emplazamientos de alta rotaciónCCS Combo en CC

La tabla orienta, pero no determina por sí sola el diseño. Un hotel puede instalar varios puntos de potencia moderada para atender cargas prolongadas. Un aparcamiento de paso puede necesitar combinar recarga de destino con equipos de CC, siempre que la capacidad eléctrica y la demanda lo justifiquen.

La frontera de 22 kW es especialmente útil para plantear el proyecto: hasta ese nivel, la CA puede cubrir muchos usos de destino; al pasar a cargas de CC de mayor potencia, el proyecto exige una revisión más cuidadosa de alimentación, protecciones, cuadro y gestión de cargas. El IDAE recomienda valorar el tiempo de permanencia, la simultaneidad y la gestión dinámica, no solo la potencia máxima anunciada.

No presupuestes un equipo de 50 kW como si fuera una sustitución directa de uno de CA. Pide que se desglosen las obras y la potencia simultánea disponible, y compara cuánto servicio adicional aportará el equipo frente a instalar más puntos de menor potencia.

Conectores Tipo 2, CCS Combo y otros estándares

En una instalación española, la selección del conector debe responder a los vehículos que esperas atender y al tipo de corriente del equipo. Tipo 2 es la referencia para CA; CCS Combo es el estándar europeo exigible para la CC en los criterios técnicos del IDAE. En determinados proyectos públicos, esa distinción influye tanto en la compatibilidad como en el diseño del hardware.

Imagen comparativa de tres conectores de carga para coches eléctricos: Tipo 2, CCS Combo 2 y CHAdeMO.

Tipo 2 encaja en puntos de CA como los que se instalan en destinos. La ITC-BT-52 establece requisitos específicos para estos equipos, incluidos los conectores y las protecciones. Si necesitas aclarar cómo se diferencia este estándar de otros, consulta esta explicación del conector Tipo 2 para recarga de vehículos eléctricos.

CCS Combo es la conexión que debe tenerse en cuenta para equipos de CC conforme a las especificaciones europeas aplicables. CHAdeMO puede seguir apareciendo en vehículos concretos, por lo que la decisión de ofrecerlo depende del parque objetivo y del uso real, no de añadir conectores por inercia. No incorporaría conexiones adicionales sin comprobar primero si tus usuarios las necesitan.

También hay que decidir entre cable fijo y toma. El cable fijo simplifica el uso cotidiano, mientras que una toma permite al conductor utilizar su propio cable cuando corresponda. En ambos casos, pide al proveedor que confirme qué incluye el equipo y cómo se protege frente al entorno. El conector correcto no compensa una ubicación incómoda ni una potencia mal dimensionada.

Potencia nominal frente a potencia que recibe el vehículo

La potencia indicada en la carcasa describe la capacidad del cargador, no una promesa de lo que recibirá cada coche. El límite puede venir del propio vehículo, de la batería, de la temperatura, de la potencia disponible en el emplazamiento o de otros consumos que funcionen a la vez.

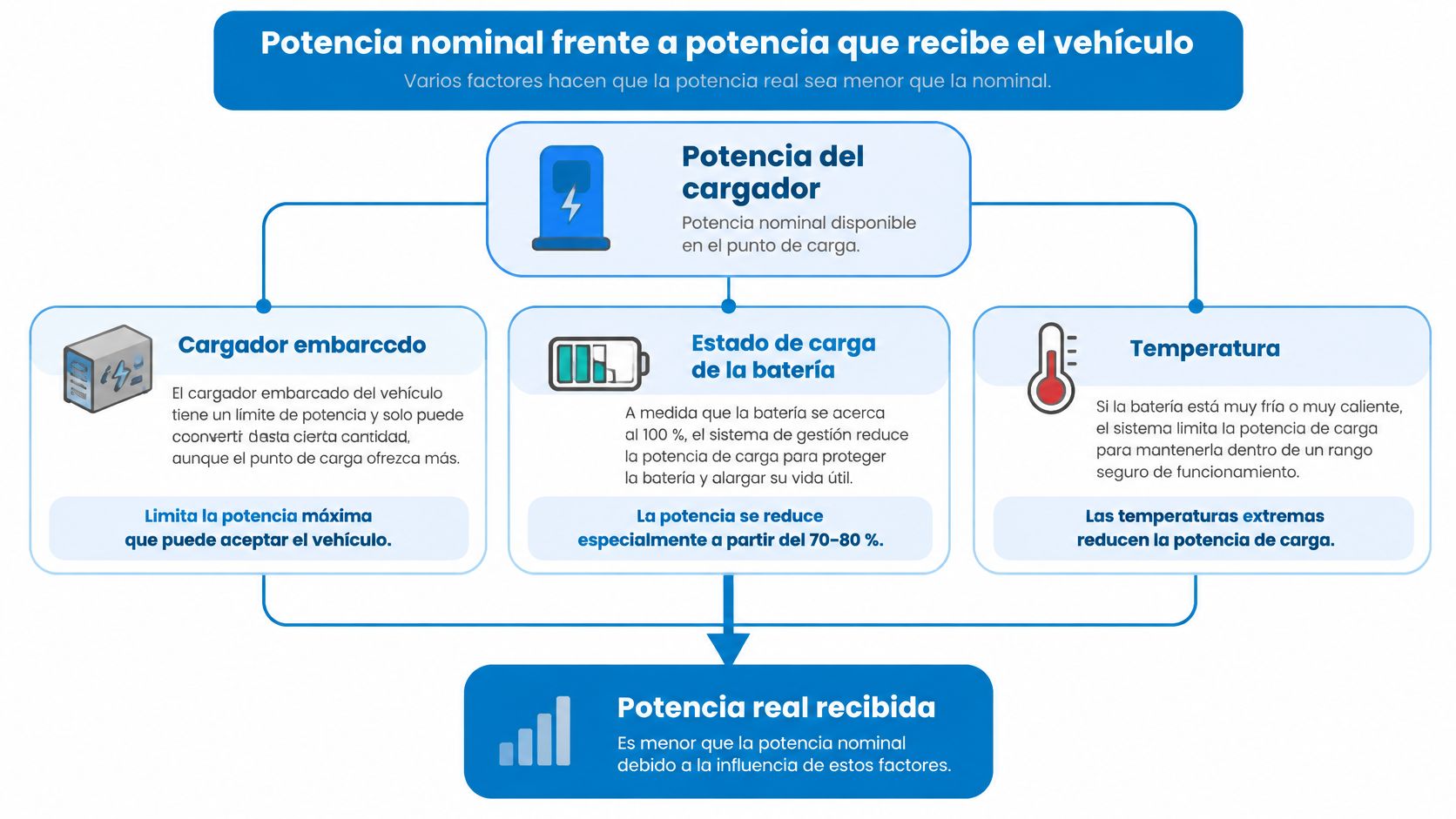

Diagrama explicativo sobre los factores que reducen la potencia de carga recibida por un vehículo eléctrico.

En CA, el cargador embarcado del coche limita cuánto puede aceptar. También influyen el estado de carga y la temperatura de la batería. En paralelo, la instalación debe repartir la potencia disponible entre los cargadores y el resto de los consumos del edificio. Si el contrato y la acometida no soportan todos los equipos funcionando a plena potencia, instalar más cargadores no elimina esa limitación.

La gestión dinámica de carga, también llamada load balancing, distribuye la potencia disponible entre los vehículos conectados. En términos sencillos, el sistema decide cuánto puede recibir cada coche sin sobrepasar el límite que se haya definido para el edificio. El reparto puede priorizar una flota próxima a salir o distribuir la potencia entre coches que permanecerán estacionados durante horas.

Por eso, una instalación con varios puntos moderados y buen reparto puede resolver mejor la necesidad que un equipo de máxima potencia mal aprovechado. Antes de elegir hardware, especifica potencia máxima por conector, potencia simultánea del emplazamiento, reglas de prioridad y posibilidades de ampliación. Para revisar conversiones eléctricas básicas, puedes consultar esta guía de amperios a kW.

No firmes sin esta información: el integrador debe mostrar cómo se repartirá la potencia cuando coincidan varios vehículos y qué ocurrirá si aumenta la demanda del edificio.

Normativa española aplicable a tu proyecto

La normativa no es un trámite separado del diseño. Afecta a los equipos, la instalación, la operación y, si el punto es público, a la información que recibe el usuario.

La ITC-BT-52 establece requisitos para la instalación eléctrica de puntos de recarga. En CA, exige como mínimo una base o conector Tipo 2 para los puntos de más de 3,7 kW y hasta 22 kW, y también para los equipos que superan 22 kW. Fija además niveles de protección frente a polvo y agua según se instale en interior o exterior. El proyecto debe revisar cuadros, cableado, protecciones y condiciones del emplazamiento, no limitarse a seleccionar un cargador. El texto de la ITC-BT-52 publicado en el BOE es la referencia normativa.

El Real Decreto 184/2022 regula la prestación del servicio de recarga energética y sus modalidades. En la práctica, el propietario debe definir quién opera el servicio, cómo accede el usuario y quién atiende las incidencias. La Orden TED/445/2023 obliga a los operadores de puntos de acceso público a remitir datos como ubicación, disponibilidad, precio, conectores, potencia y métodos de pago, que alimentan la información pública gestionada por MITECO. El detalle de las obligaciones y la gestión de información está disponible en la página de gestores de carga del MITECO.

En determinados aparcamientos nuevos o sometidos a reformas importantes, el Real Decreto 450/2022 fija una referencia mínima de una estación de recarga por cada 40 plazas, o fracción, bajo las condiciones establecidas en la norma. En edificios residenciales privados, la canalización debe permitir el suministro futuro a estaciones para el 100 % de las plazas. El real decreto sobre el Código Técnico de la Edificación permite comprobar el ámbito de aplicación. Reserva espacio y canalizaciones desde el diseño: corregirlo después puede obligar a reabrir zanjas o intervenir el cuadro.

Qué cargador encaja en cada tipo de negocio

Un hotel con estacionamiento nocturno debería comparar varios puntos de CA con una solución de CC antes de comprar. Si los huéspedes dejan el coche durante buena parte de la estancia, repartir la inversión entre plazas puede ofrecer más cobertura que concentrarla en un cargador rápido. El error típico es pensar en el equipo como un reclamo y no como un servicio que debe funcionar con el patrón de entrada y salida del hotel.

En un aparcamiento público, la respuesta depende de la rotación. Los usuarios de destino pueden aprovechar puntos de CA, mientras que quienes hacen paradas breves quizá necesiten CC. Un diseño combinado evita obligar a todos los clientes a usar el mismo tipo de recarga. También permite ajustar la inversión a los hábitos observados, en lugar de apostar de entrada por la máxima potencia en cada plaza.

InstalaciónDecisión que conviene evaluarError que hay que evitar
HotelVarios puntos de CA con gestión de potencia para estancias prolongadasComprar CC sin comprobar la rotación
AparcamientoCombinar recarga de destino y equipos de CC según el flujo de usuariosInstalar una sola potencia para todos los casos
OficinaPuntos de CA en plazas asignadas o compartidasIgnorar los horarios y las reglas de acceso
FlotaProgramar cargas por turnos y comprobar la potencia simultáneaDimensionar según el número de vehículos sin mirar las salidas
Hospital o administraciónPriorizar continuidad, telemetría y atención de incidenciasDepender de una instalación difícil de mantener

Una flota que regresa al final de la jornada y sale de forma escalonada puede beneficiarse de varios puntos de CA gestionados por turnos. Si los vehículos deben volver a servicio en ventanas estrechas, el operador debe evaluar si hace falta CC y qué potencia puede sostener el emplazamiento. En ambos casos, manda el horario operativo, no la etiqueta del cargador.

Software, CPMS e interoperabilidad OCPP y OCPI

Un cargador conectado sin una plataforma que lo gestione puede convertirse en un punto difícil de supervisar: el operador quizá no vea su estado, no pueda actualizar precios con facilidad o no detecte a tiempo que ha dejado de funcionar.

Un CPMS es el programa que permite administrar los cargadores desde un sistema común. El responsable puede consultar disponibilidad, revisar sesiones, gestionar usuarios y configurar tarifas, según las funciones contratadas. Es el centro de control de la red, no una pieza decorativa que se añade después de la instalación.

OCPP es un idioma de comunicación entre el cargador y el CPMS. Si ambos lo soportan de forma compatible, el operador puede gestionar el equipo desde la plataforma. OCPI facilita la comunicación entre operadores para que usuarios externos puedan localizar puntos, acceder a ellos y, según el acuerdo, gestionar el pago. No garantizan por sí solos que todo vaya a funcionar: hay que comprobar las integraciones y responsabilidades concretas.

Para el usuario, la interoperabilidad se traduce en acceso y pago más sencillos. Una instalación puede ofrecer identificación mediante aplicación o RFID y estudiar su presencia en plataformas como Electromaps o Chargemap. Para el gestor, importa que las sesiones, los precios y el estado del punto estén correctamente registrados.

El Mapa REVE del MITECO reúne información de puntos públicos, operadores, disponibilidad y precios. Esa información solo resulta útil para el usuario si el operador mantiene sus datos operativos al día. Al comparar plataformas, pide una demostración del flujo completo: conexión del cargador, detección de una incidencia, acceso del usuario y registro de la sesión.

Costes, ingresos y ayudas MOVES III

El coste real no termina con la compra del cargador. Para comparar propuestas, suma hardware, obra civil, protecciones, cuadro, acometida, software, mantenimiento y operación. Un presupuesto que omite la obra o la gestión posterior no permite comparar el coste total del proyecto.

Después, calcula si la instalación debe generar ingresos, dar servicio a empleados o mejorar la experiencia de clientes. En un punto de acceso público, el operador debe tener claro quién fija el precio, quién gestiona el cobro y cómo se reparten los ingresos y las comisiones. Una sesión registrada no es automáticamente rentable: hay que contrastar el coste de operar el punto con la energía entregada y el uso efectivo.

El coste por vehículo atendido depende de cuántos usuarios aprovechan la infraestructura y de cuánto se mantiene disponible. Añadir potencia sin demanda puede elevar la inversión y los costes de instalación sin mejorar el servicio. Gestionar turnos, acceso y carga puede ayudar a utilizar mejor los equipos ya instalados.

MOVES III y otras ayudas deben revisarse según la convocatoria, la administración competente y las condiciones aplicables al proyecto. No des por hecho que una subvención cubrirá una partida concreta ni uses una ayuda futura para cuadrar el presupuesto. La situación y los requisitos deben verificarse antes de comprometer la compra; esta guía de requisitos del Plan MOVES III sirve como punto de partida, pero no sustituye la comprobación de la convocatoria vigente.

Pide dos escenarios comparables: el coste de instalar y dejar el equipo listo, y el coste de mantenerlo operativo con soporte, plataforma y gestión de pagos. Esa diferencia separa un proyecto instalado de un servicio de recarga que alguien atiende.

Errores frecuentes y métricas que importan

El error más caro suele ser sobredimensionar la potencia sin comprobar la demanda. Le siguen no calcular la simultaneidad, ignorar las protecciones exteriores y contratar equipos sin una plataforma compatible con el sistema de operación previsto. También falla el proyecto que cuenta conectores, pero no sabe cuántas sesiones terminan correctamente.

En exteriores, la ITC-BT-52 exige niveles mínimos de protección distintos para interiores y exteriores. Además, AFIR establece un requisito de señalización para estaciones de más de 400 kW cuando incorporan al menos un punto de 150 kW. Comprueba estos requisitos en el diseño y en la ubicación; no los dejes para el final.

Mide el servicio con indicadores operativos:

  • Disponibilidad: cuánto tiempo puede usar el cliente los puntos.
  • Sesiones fallidas: cuántos intentos no llegan a completarse.
  • Tiempo medio de reparación: cuánto tarda el equipo en volver al servicio.
  • Energía entregada por plaza: si las plazas se están usando como se esperaba.
  • Ingresos por energía entregada: si el modelo económico responde a la operación real.

Un cargador de potencia moderada que está operativo y bien gestionado puede prestar mejor servicio que uno más potente que falla o queda bloqueado.

Siguiente paso con EVenergia

Empieza por tres datos: tiempo de estancia, carga simultánea y horario de uso. Un hotel debe decidir si quiere mejorar la experiencia del huésped, monetizar plazas o ambas cosas. Un aparcamiento debe entender su rotación; una empresa, cómo compartir puntos entre empleados y visitas; una flota, qué vehículos necesitan salir primero.

Después, pide una propuesta que detalle hardware, obra, potencia disponible, gestión, mantenimiento e interoperabilidad. EVenergia ofrece proyectos de infraestructura de recarga de principio a fin y puede combinar equipos de fabricantes como Wallbox, Schneider, Alfen y Smappee con gestión mediante CPMS y mantenimiento.

Solicita una evaluación del emplazamiento antes de escoger modelo. Así podrás comparar opciones por servicio y coste total, no por la cifra más grande de la ficha técnica.

Publicado el

Escrito por Cristian Mejía Castellano, Account & Operations Manager en EVenergia.
