Publicado el

Punto recarga Madrid: guía completa para empresas 2026

Recepción recibe una queja: el huésped ha dejado el coche conectado toda la noche y no ha recuperado la energía que esperaba. El responsable del aparcamiento llama al instalador, el instalador señala al software y nadie asume la incidencia. Si estás buscando punto recarga Madrid para tu empresa en 2026, empieza por evitar ese escenario: necesitas una instalación que puedas operar, mantener y ampliar, no solo un cargador que se encienda.

Por qué un punto recarga Madrid no es solo comprar un cargador

Un hotel puede comprar equipos adecuados y acabar ofreciendo un servicio deficiente. Basta con diseñar la instalación sin comprobar qué otros consumos coinciden con la recarga, configurar mal el reparto de potencia o dejar a recepción sin un procedimiento para atender incidencias. Son situaciones representativas, no casos documentados de un establecimiento concreto.

En un aparcamiento de rotación, el problema cambia. El operador promete rapidez porque ha comprado cargadores potentes, pero no comprueba cuánta energía puede entregar la instalación cuando coinciden varios vehículos. El cliente no compra la potencia escrita en una ficha técnica: espera salir con la carga necesaria.

Madrid exige pensar más allá del equipo

La ciudad dispone de 375 puntos públicos, 185 de alta potencia y 190 de potencia normal, con 507 plazas de recarga, según el registro municipal de expansión de la infraestructura pública. Para una empresa, ese contexto obliga a definir qué servicio aportará su instalación y cómo comprobará que funciona.

Mi recomendación es aprobar primero el estudio de carga. Ese documento debe relacionar los horarios de estacionamiento, la energía que necesitan los vehículos y la capacidad eléctrica disponible.

  • En un hotel, pregunta cuándo llegan los huéspedes y cuándo necesitan salir.
  • En oficinas, separa el uso de empleados del acceso de visitantes.
  • En una flota, identifica qué vehículos deben estar preparados antes.
  • En un parking, define cuánto tiempo puede ocupar cada usuario una plaza.

Criterio de proyecto: no aceptes una oferta que describa el cargador con detalle y deje indefinida la operación.

La decisión incluye ingeniería, obra, comunicaciones, cobro, atención al usuario y mantenimiento. Si contratas esas piezas por separado sin un responsable común, también tendrás que resolver sus conflictos por separado.

Normativa y permisos que aplican en Madrid

Cumplir la normativa no consiste en comprar un equipo certificado. La instalación completa debe estar diseñada y documentada correctamente. El Reglamento Electrotécnico para Baja Tensión y la ITC-BT-52 abarcan el cargador, los sistemas de control, las canalizaciones, los cuadros de protección y los equipos de medida cuando son exclusivos de la recarga.

En términos sencillos, el técnico debe comprobar que la electricidad llega al vehículo de forma segura. Eso incluye cables adecuados, protecciones coordinadas, puesta a tierra y capacidad suficiente en el cuadro.

Umbrales que debes comprobar

Para edificios no residenciales con aparcamiento de más de 20 plazas, la información del Ayuntamiento de Madrid sobre dotaciones de recarga establece al menos una estación por cada 40 plazas o fracción y recoge la previsión de canalizaciones para el 100 % de las plazas en nuevas construcciones residenciales en propiedad horizontal. Para aparcamientos independientes nuevos o sometidos a reformas importantes, el Real Decreto 450/2022 fija igualmente una estación por cada 40 plazas o fracción.

Umbrales normativos clave para un punto recarga Madrid

Tipo de emplazamientoDotación mínimaNorma de referencia
Edificio no residencial con aparcamiento sujeto a la obligaciónEstaciones según el umbral indicadoInformación municipal sobre movilidad eléctrica
Aparcamiento independiente nuevo o con reforma importanteEstaciones según el umbral indicadoReal Decreto 450/2022
Nueva construcción residencial en propiedad horizontalCanalizaciones para todas las plazasInformación municipal y normativa aplicable

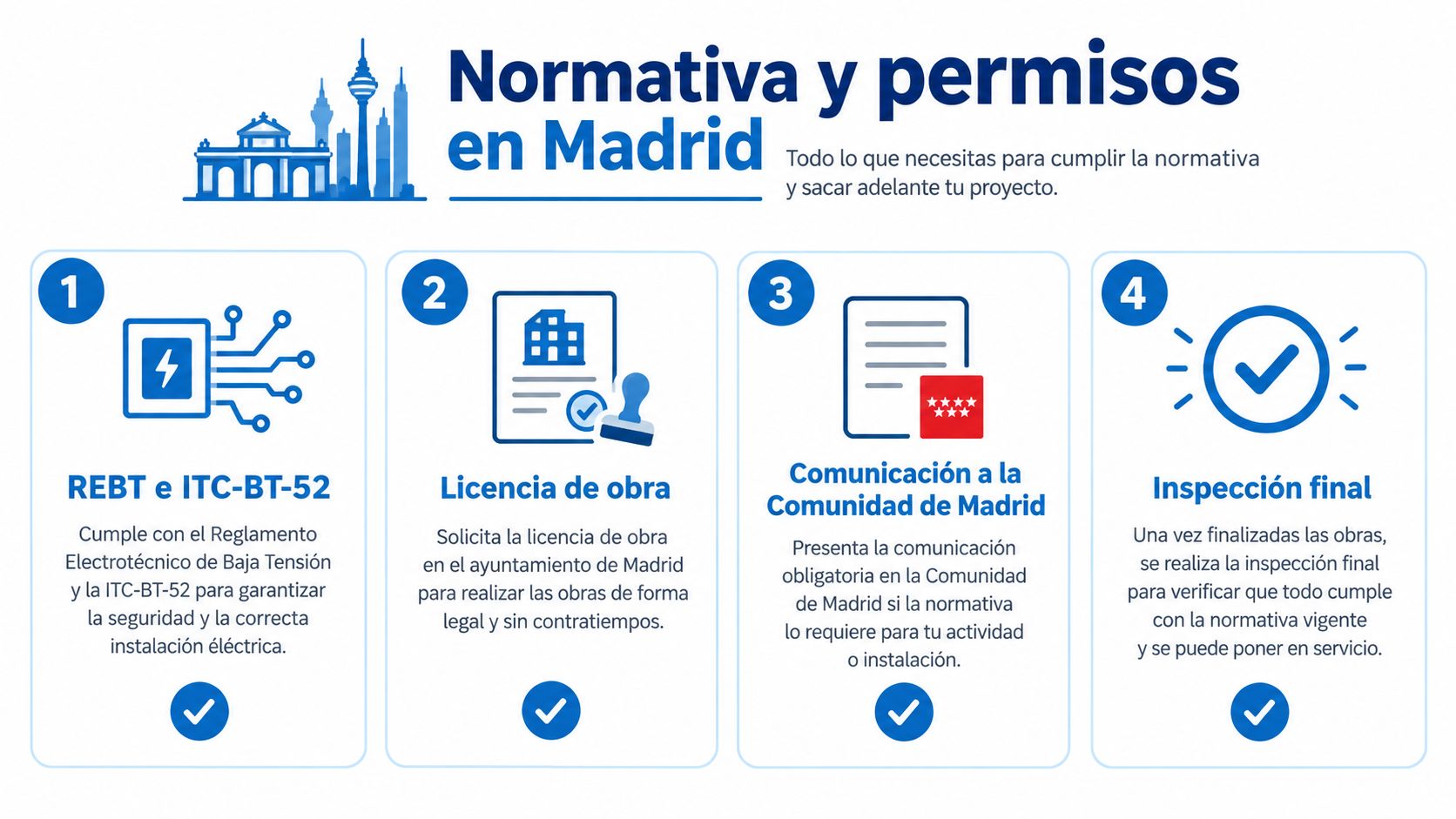

Infografía sobre normativa y permisos necesarios para realizar una instalación de punto de recarga en Madrid.

Documentación antes de empezar

Exige que el presupuesto identifique el esquema eléctrico, la documentación técnica necesaria, el certificado de instalación y el procedimiento de legalización. El técnico debe determinar si corresponde una memoria o un proyecto firmado, y qué permisos, comunicaciones e inspecciones requiere tu actuación; no los des por idénticos en todos los emplazamientos.

Puedes revisar el alcance de la legalización de puntos de recarga en Madrid antes de adjudicar la obra.

MITECO es el Ministerio para la Transición Ecológica y el Reto Demográfico. Cuando aparezcan MOVES o REV Map en una oferta, pide que se identifiquen la convocatoria o el sistema de información correspondiente y los trámites aplicables. No presupuestes una ayuda como ingreso asegurado ni confundas publicar un punto en un mapa con legalizarlo.

Qué tipo de carga necesita cada caso de uso

El tiempo de estancia manda sobre la potencia del catálogo. Si un vehículo permanece aparcado durante la noche, no tiene sentido justificar una solución rápida únicamente porque entrega más potencia. Si necesita volver al servicio durante una parada breve, una solución pensada para estancias prolongadas puede quedarse corta.

El análisis de Transport & Environment sobre infraestructura de recarga en España sitúa el debate de Madrid en la relación entre despliegue, potencia y necesidades futuras. Mi criterio para una empresa es traducir esa cuestión a su propio aparcamiento: dónde se estaciona, durante cuánto tiempo y para qué actividad.

Un coche eléctrico blanco estacionado frente al Hotel Madrid cargándose en un punto de recarga público.

Comparar por servicio, no por etiqueta

SoluciónEncaje operativoQué revisar antes de elegir
Carga lentaResidentes, empleados y vehículos estacionados de nocheEnergía necesaria antes de la salida
Carga semirrápidaVisitantes, oficinas y estancias intermediasDuración real de la visita y compatibilidad del vehículo
Carga rápidaRotación corta y vehículos que deben volver a trabajarCapacidad eléctrica simultánea y organización de las plazas

En hoteles, recomiendo separar a los huéspedes que pernoctan de los visitantes que permanecen poco tiempo. Esa distinción permite decidir si conviene una solución homogénea o zonas con servicios diferentes. No asumas que todos necesitan terminar de cargar cuanto antes.

Para hospitales y oficinas, incorpora los cambios de turno y las visitas. En una flota, el criterio decisivo es la próxima salida, no el orden en que se enchufan los vehículos.

  • Pide una simulación de uso, con llegadas, salidas y demanda coincidente.
  • Comprueba los vehículos previstos, porque la compatibilidad importa tanto como el equipo.
  • Define el acceso, distinguiendo empleados, clientes y usuarios externos.
  • Reserva la carga rápida para una necesidad operativa que puedas justificar.

Compra la combinación que resuelva esas necesidades. Instalar el mismo equipo en todas las plazas por comodidad del proveedor no es un criterio de diseño.

Costes reales de instalar y operar

El precio del cargador es solo una partida. Para defender el presupuesto ante dirección, separa inversión inicial, gasto recurrente y coste de las incidencias. Una oferta que mezcla todo impide comparar alternativas y descubrir qué servicios quedan fuera.

No existe un importe único responsable para instalar en un hotel, un parking o una nave. La distancia hasta el cuadro, el recorrido de las canalizaciones, la obra necesaria y el estado de la instalación condicionan el presupuesto. Exige una visita técnica antes de aceptar un precio cerrado.

Qué debe contener la oferta

  • Obra y montaje, con zanjas, canalizaciones, soportes, señalización y reposición de acabados cuando correspondan.
  • Instalación eléctrica, incluyendo cuadros, protecciones, líneas y medición.
  • Equipos y comunicaciones, con cargadores y conexión de datos.
  • Puesta en servicio, con configuración, pruebas y documentación.
  • Operación recurrente, separando software, conectividad, mantenimiento y atención de incidencias.

La siguiente ilustración sirve para visualizar categorías de gasto, no como tarifa ni presupuesto aplicable a tu instalación.

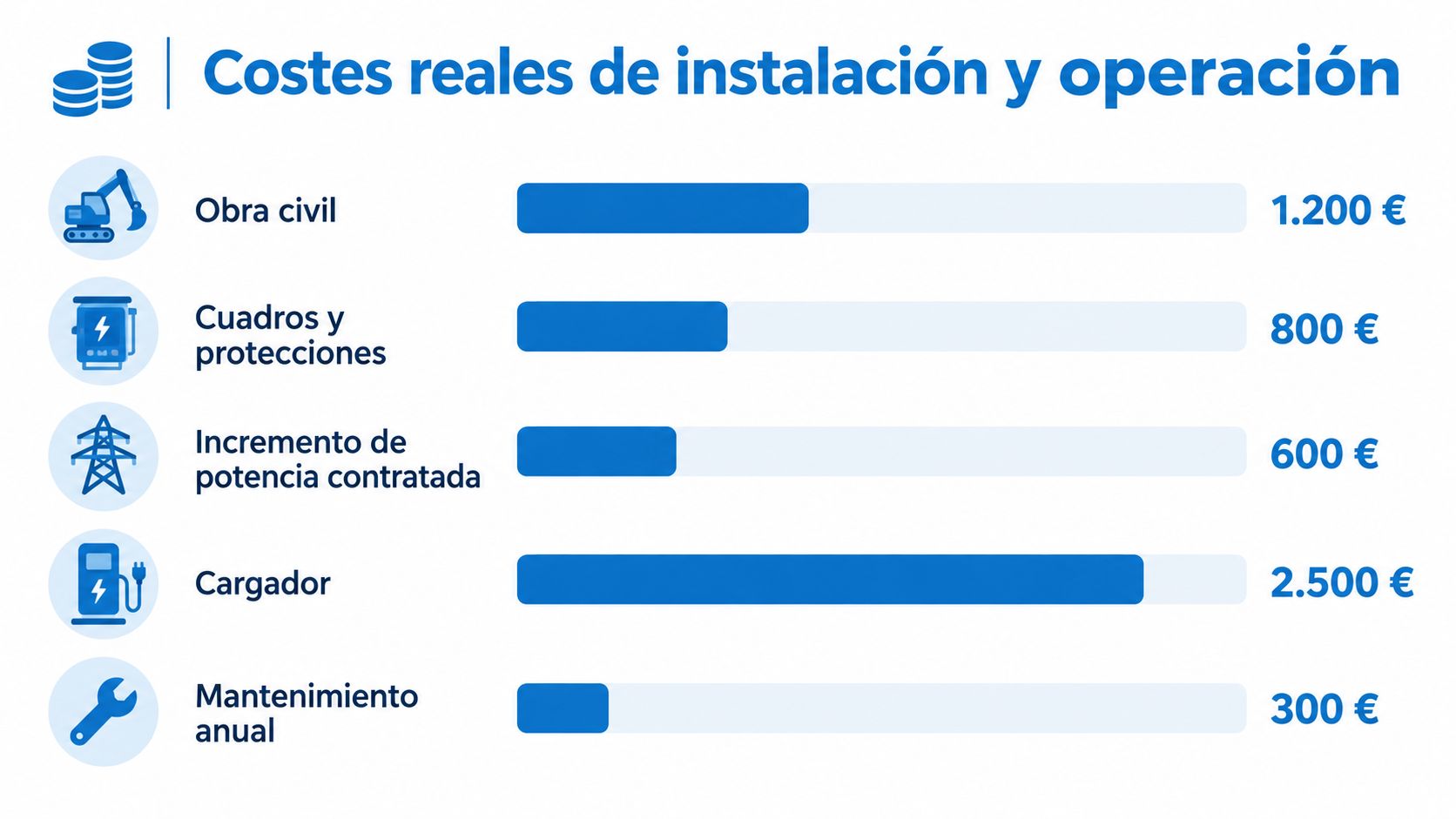

Gráfico que muestra los costes reales de instalación y operación asociados a un punto de recarga eléctrica.

Gestión dinámica para ajustar la inversión

La gestión dinámica de potencia, también llamada load balancing, reparte la capacidad disponible entre los vehículos y adapta la recarga al consumo del edificio. Es como distribuir un caudal limitado sin dejar que todos los equipos lo reclamen a la vez.

Antes de solicitar más potencia, estudia si ese reparto permite atender la demanda dentro de los horarios disponibles. No siempre sustituye una ampliación, pero debe evaluarse antes de pagarla.

El ahorro debe salir de una comparación eléctrica y contractual, no de una promesa comercial.

Un hotel debe valorar también quién atenderá al huésped cuando falle una sesión. Una flota necesita calcular qué ocurre si un vehículo no está preparado para salir. Un parking debe considerar el trabajo administrativo de cobros, devoluciones y conciliación.

Utiliza un análisis de coste-beneficio de la infraestructura de recarga que incluya esos conceptos. Compara ofertas con el mismo alcance y pide que cada exclusión quede escrita.

Lecciones reales de hoteles, parkings y flotas en Madrid

No conviene convertir una situación habitual en un supuesto caso de éxito. Los ejemplos de hotel y flota que siguen son escenarios de decisión; el dato de utilización del aparcamiento sí procede de un registro municipal. La diferencia importa cuando una empresa debe justificar una inversión.

Hotel con capacidad eléctrica limitada

Un gerente quiere ofrecer recarga sin comprometer el funcionamiento del edificio. El riesgo aparece cuando se seleccionan los equipos antes de revisar los consumos de climatización, cocina y otros servicios.

La decisión correcta es comprobar los márgenes eléctricos y definir qué servicio puede garantizarse durante la estancia. La aceptación debe incluir una prueba con los consumos del edificio y los cargadores funcionando conjuntamente, no solo una demostración con un coche conectado.

Resultado que debes exigir: sesiones estables dentro de las condiciones pactadas y un procedimiento comprensible para recepción. No prometas al huésped una hora de finalización que no hayas validado.

Aparcamiento en una zona comercial

Una estación madrileña situada en una zona de alta densidad comercial registró en 2024 un total de 7.188 sesiones y 109.335 kWh suministrados, según los datos municipales de utilización en zonas comerciales. Es un registro real de actividad, no una garantía de ingresos para otra ubicación.

La lección es medir sesiones y energía, no solo plazas instaladas. Para trasladarla a un proyecto nuevo, el operador debe observar la permanencia de los vehículos, la ocupación y la facilidad de acceso, sin atribuir el volumen registrado a una tarifa o intervención que no está documentada.

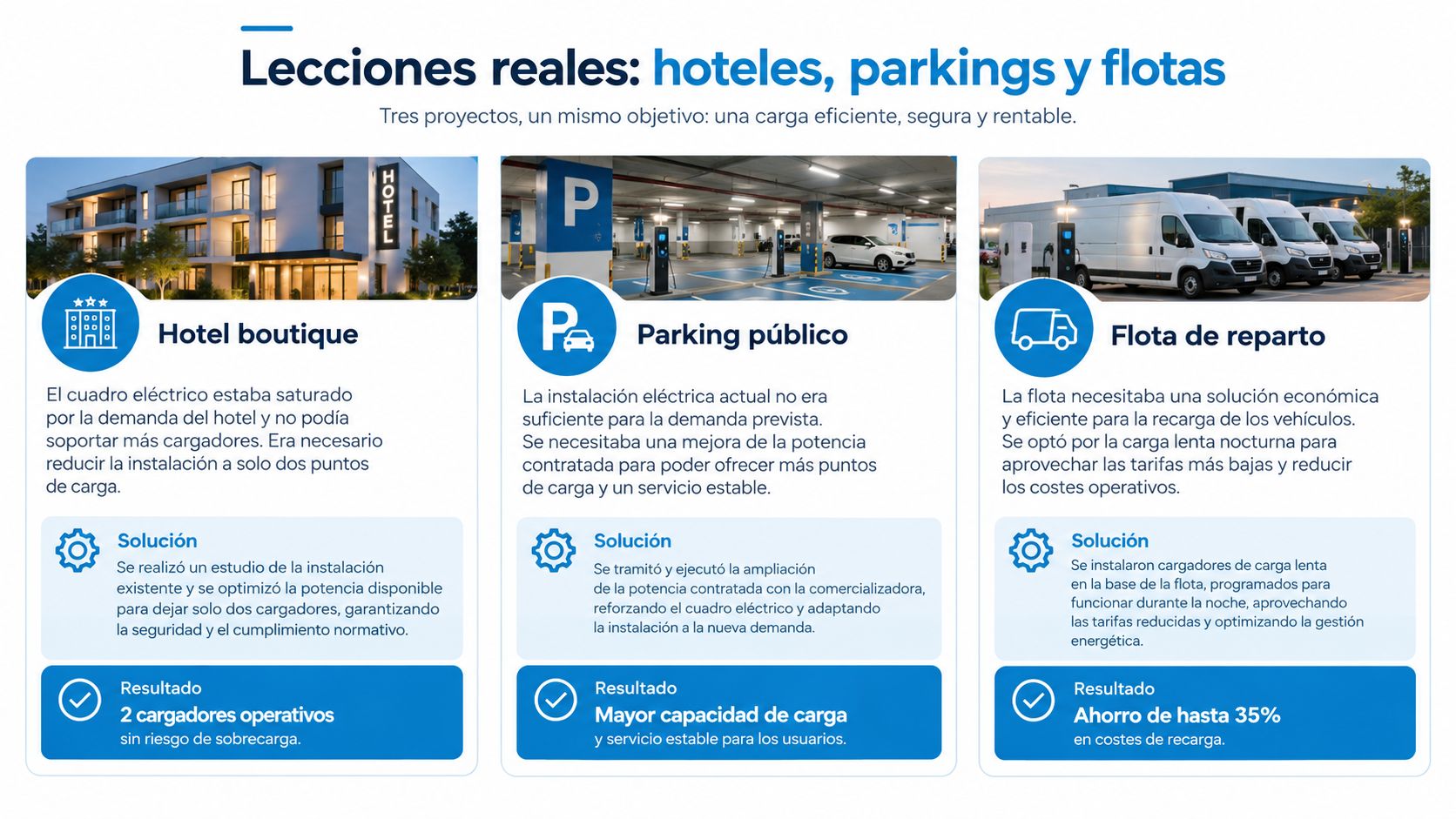

Ejemplos reales de soluciones de carga de vehículos eléctricos en hoteles, parkings públicos y flotas de reparto.

Flota corporativa con salidas prioritarias

Cuando los vehículos regresan al aparcamiento, el supervisor necesita saber cuáles deben salir antes y qué energía requiere cada servicio. Programar toda la recarga únicamente alrededor de una franja económica puede fallar si deja un vehículo prioritario sin preparar.

  • Decisión operativa, asignar prioridades según la próxima salida.
  • Comprobación, contrastar energía entregada y preparación del vehículo.
  • Criterio económico, evaluar la factura y los requisitos del servicio conjuntamente.

La ilustración resume situaciones representativas. Sus ejemplos no deben interpretarse como resultados auditados de clientes concretos.

Software, interoperabilidad y operación remota

Un cargador conectado no equivale a un servicio gestionado. El responsable necesita saber quién carga, qué energía recibe, qué importe corresponde y qué ocurre cuando una sesión falla. Esa información debe estar accesible sin perseguir al fabricante o revisar cada equipo manualmente.

El CPMS es el programa desde el que se administran los puntos de recarga. Para un gerente, funciona como un panel de control: reúne sesiones, estados, usuarios, precios e incidencias.

Qué hace cada pieza

OCPP permite que el cargador intercambie información y órdenes con la plataforma de gestión. OCPI facilita el intercambio entre plataformas y operadores, por ejemplo para compartir información o habilitar servicios externos. Ninguno debe tratarse como una garantía automática de que cualquier combinación funcionará.

Antes de comprar, revisa los estándares internacionales de interoperabilidad y exige una prueba con la combinación concreta de cargador, plataforma y configuración.

  • Precios, define las condiciones antes de iniciar la sesión y comprueba que el cobro las reproduce.
  • Accesos, diferencia huéspedes, empleados, flota y público externo.
  • Informes, solicita energía, sesiones, importes e incidencias con criterios consistentes.
  • Diagnóstico remoto, establece qué puede resolver el operador sin desplazarse.
  • Alertas, asigna un destinatario y una actuación a cada aviso relevante.

Compatibilidad demostrada

Wallbox, Schneider, Alfen y Smappee son opciones de hardware que pueden formar parte de un proyecto. La selección debe considerar la integración concreta, la mantenibilidad y las funciones que necesita el emplazamiento, no una preferencia de marca.

Si quieres aparecer en Electromaps o Chargemap, pide comprobar cómo se actualizan el estado, el acceso y las condiciones del servicio. No des por hecho que una integración permite todas las funciones ni todos los métodos de pago.

Prueba de aceptación: inicia una sesión como un cliente, comprueba la energía entregada, finalízala y verifica el cobro.

El SLA, o acuerdo de nivel de servicio, debe describir quién atiende una incidencia, en qué condiciones y cómo se escala. Contratar software sin acordar esa responsabilidad deja un vacío operativo.

Errores habituales que cuestan dinero y cómo evitarlos

Una ubicación publicada no garantiza que el usuario pueda cargar. En España, el 22 % de los puntos públicos instalados no estaba operativo en el segundo trimestre de 2025, según el balance de ANFAC sobre la red de recarga pública. Ese porcentaje es nacional: no debe presentarse como una tasa específica de Madrid.

El fallo más caro suele ser aceptar la instalación por su apariencia. Un equipo encendido puede tener problemas de activación, comunicación o entrega de energía. Por eso hay que distinguir entre instalado, comunicado, operativo y sesión completada correctamente.

Decisiones que debes cuestionar

Comprar únicamente para cubrir el mínimo normativo deja sin resolver el crecimiento. La contramedida es pedir un diseño ampliable, con reservas documentadas, en lugar de una promesa de que se añadirán equipos después.

También debes cuestionar una tarifa que nadie ha probado, un mantenimiento sin alcance definido o una integración validada solo en una presentación comercial. Cada una necesita una comprobación práctica y un responsable.

En puntos abiertos al público, verifica el estado desde la plataforma del operador y desde el servicio externo utilizado por el cliente. Si aparece disponible pero no entrega energía, registra el identificador del equipo, la hora y el error, escala la incidencia y actualiza su estado.

Checklist antes de adjudicar

  • Alcance eléctrico cerrado, con condiciones de funcionamiento y ampliación documentadas.
  • Responsable de integración, identificado para resolver conflictos entre proveedores.
  • Pruebas completas, incluyendo activación, carga, finalización, pago e informes.
  • Mantenimiento definido, con cobertura, exclusiones y procedimiento de escalado.
  • Información pública correcta, con horarios, acceso, compatibilidad y estado contrastados.
  • Personal preparado, con instrucciones para ayudar al usuario sin improvisar.
  • Entrega documental, con configuraciones, garantías y documentación de la instalación.

No aceptes como cierre una fotografía de los cargadores. Acepta un servicio probado y una entrega que permita operarlo al día siguiente.

Tu plan de despliegue y siguiente paso

Para organizar el trabajo, puedes plantear un horizonte orientativo de 90 días, no una promesa de entrega. El calendario real depende de la obra, la capacidad eléctrica, la disponibilidad de equipos y los trámites aplicables. Conviene fijar hitos de aceptación en lugar de autorizar avances porque ha llegado una fecha.

El objetivo es que dirección pueda comprobar qué se ha decidido, qué falta y quién responde. Si el proveedor no puede mostrar los entregables, el proyecto no está preparado para pasar a la siguiente fase.

Del estudio a la puesta en servicio

FaseEntregable que debes recibirSeñal de alarma
Estudio de carga y visitaNecesidades operativas y capacidad disponibleSelección de equipos sin revisar el emplazamiento
Diseño y selecciónSolución eléctrica, equipos y previsión de crecimientoPropuesta basada solo en potencia nominal
Permisos y legalizaciónRelación de trámites, documentación y responsablesObligaciones sin asignar
Obra e instalaciónEjecución conforme al diseño y registro de cambiosModificaciones sin justificar
Integración y pruebasEvidencias de funcionamiento completoDemostración limitada a encender el equipo
Operación y optimizaciónInformes, atención de incidencias y revisión del servicioEntrega sin responsable operativo

Lo que debes llevar a la primera reunión

Prepara el plano del aparcamiento, la información eléctrica disponible, los horarios de uso y el objetivo del servicio. Añade quién utilizará los puntos, cómo quieres gestionar el acceso y qué crecimiento prevés.

Pide una propuesta técnica, económica y operativa. Debe explicar la instalación y también cómo se atenderán los vehículos, se gestionarán los cobros y se resolverán las incidencias.

Mi recomendación es adjudicar por responsabilidad sobre el conjunto, no por el menor precio del equipo. Así podrás comparar soluciones para tu actividad y exigir un resultado verificable.

Publicado el

Escrito por Cristian Mejía Castellano, Account & Operations Manager en EVenergia.

¿Lo estás valorando para una instalación real?

Revisamos la instalación eléctrica, el equipamiento y la operación, y decimos qué parte de lo que ya hay se puede conservar.

Contactar
